钢便桥有哪些施工方法及技术要求 ?

文章来源:kefu    时间:2017-11-24

   1.整体施工顺序

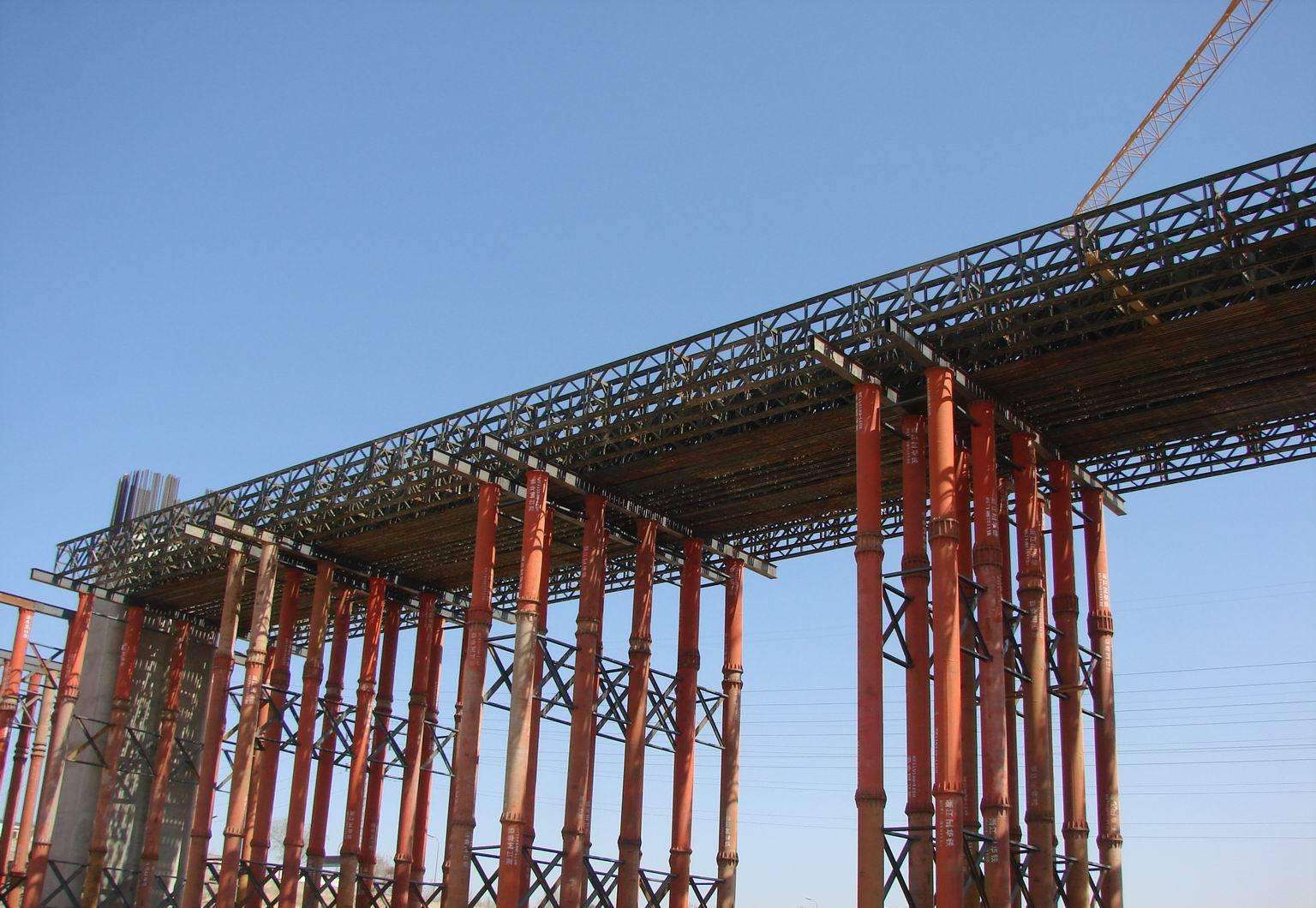

岸边→河中→岸边

     2.每跨便桥施工顺序

     采用汽车吊从岸边→河中间逐跨施打→拼装完成。

      施打钢管桩→焊接桩顶工字钢横联→安装纵向工字钢→安装纵梁上弦槽钢→焊接桩间槽钢剪刀撑及钢管桩与纵梁剪刀撑→临时护栏。       B.施工方法及技术要求

1.钢管桩采用Q235钢板卷制而成,每节长度6~10m,施打时,现场采用焊接接长,接缝处适当加焊薄钢板,增强刚度。

2. 施工钢便桥钢管桩采用DZ4**振动锤,施打入土时,采用双夹点将管 学习壁夹牢进行振沉。

3.根据测量放样提供的点位,利用水位平稳或平潮时将钢管桩插入河床,着床后调整两个方向的垂直度,慢振,再次复测定位准确、校正垂直度,然后继续振沉,如果入土深度不满足设计要求时,接长后续振,直至达到计算标高或满足惯入度——收锤标准。收锤标准以钢管桩不再明显下沉为准。

4.中点控制采用全站仪;垂直度控制采用吊锤。

5.振沉时,汽车吊松绳速度应同步,防止振空锤损坏扒杆。 6.钢管桩平面中心桩位控制(允许)偏差为5cm,倾斜度≯1%。 7.钢护筒接长时,应采取可靠措施确保对接的管节顺直,接口紧密。     8.工字钢纵梁采用在平台上组拼,整跨安装。安装时两端系绳索配合定位。

    9.钢护筒振沉完毕后,应及时加焊横联工字钢及剪力撑,使之连成整体。

 10. 主梁工字钢纵梁与钢管桩顶工字钢压焊连结,工字钢纵梁上均匀铺设焊接槽钢。

C.其它

1.施工用电采用自备200KW发电机1台供电,确保施工的连续性。 2. 为保证钢便桥畅通,便桥上禁止堆放材料或设备。 六、水上作业注意事项

本河段为不通航河段,不需要临时封航。但进行水上作业时,应注意做好水上保障措施,确保水上作业***。

1.水上施工方案确定后,应严格按照批准的方案进行水上作业; 2.所有参加水上作业人员应进行水上作业***教育才能上岗; 3.水上作业开工前,对所有参建人员进行技术交底和实际操作交底; 4.水上作业时,应设专人统一指挥;

5.设***员全天候在便桥上值班,监督作业人员遵守水上作业规定,纠

正违章行为,指导***作业,确保人员***;

6.便桥临边,均应设置牢靠的防护栏; 7.所有作业人员均应穿救生衣;

8.在便桥的固定位置挂放3个救生圈及其它应急救生设备;

9.任何情况下,吊车停止作业时,汽车吊应将扒杆收回正常停车状态; 10. 如遇雷雨等恶劣天气、六级以上大风,应停止作业,人员应及时撤离;台风期间,应采取拉缆风绳等稳固措施;

11.洪水期间,应安排人员测量钢管桩处的冲刷情况,如冲刷严重,应采取抛片石、砂包进行防护,防止钢管桩底脚悬空发生倾倒;

12.值班人员应注意观察河面上漂浮物的漂流状态,如发现大体积漂浮物对便桥有可能造成威胁的迹象时,应采取引流等措施,防止对便桥造成撞击;

13.夜间作业时,应提供满足夜间施工条件的照明灯光; 14.严禁向河里乱扔物件,危及河流流速及破坏环保; 15.钢便桥上严禁堆放任何物料,确保便桥***;

16.定期或不定期对钢便桥进行检查,发现缺陷及时维修、更换; 17.临时用电的电器设备,应由持证电工安装,严禁乱拉乱接,经常检查电路,防止发生漏电事故;用电线路应架空架设; 七、水上施工应急预案及措施

水上施工作业时,主要发生的事故是人员落水,因此,制订应急救援预案,具体如下:

当发生水上作业点施工人员落水时:

现场人员抛投救生圈或绳子,大声呼救,利用有效联络方法确定落水人员方位。如果夜间采用照明灯照射落水者,组织水性好、经过水上救援训练的救生员及时搜救落水人员。

岸上人员做好接应工作。

现场负责人立即向本单位应急救助领导小组及救援部门报告。报告内容必需说明出事地点、时间、落水人员数量及详细情况。

落水人员被救起,根据伤势情况及时送往医院救治,并提前通知救护车到现场接应。

文明施工与环境保护

(一)文明施工措施

1.材料、设备按规划点堆放整齐;

2.材料、设备堆放要稳固,防止倾倒危及施工人员***; 3.每一工点完工后,应及时清理场地,做到工完场清; 4.不允许在便桥上堆放物料,确保便桥畅通。 (二)环境保护措施

    1.严禁向河里倒弃生活垃圾,污染水源环境;生活垃圾装入加盖的储集容器里,并定期运至岸上倾倒;

    2.禁止在平台上或岸边焚烧各种垃圾及废弃物,造成有毒气体;

3.施工现场无废弃物,在便桥操作面散落的砼碴应及时清理干净; 4.便桥拆除后,应及时进行河床清理,恢复河床、岸上地形原貌。 (三)防漏油措施

工地涉及的油类物品有:柴油、润滑油、机油等,使用时,应采取有效措施,防止油类泄漏。

1.定期检查设备是否漏油; 2.漏油设备应及时维修或更换;

3.所有重型和固定设备都应配有盛油工具箱,配置不少于3块30×30cm的3M抗水吸油棉、1双能保护至手腕20cm以上的橡胶手套、3个能装80升的塑料袋、盛油盆、塑料薄膜等工具,用以防止或处理油污染;

4.在使用或维修过程中,应做到以下几点: (1)在所需修理的机械设备底盘底下铺塑料簿膜; (2)在塑料簿膜上放盛油盒;

(3)如有油泄漏,用吸油棉吸附后,拧放到盛油盒里,将用过的吸油

棉放到塑料袋里; (4)报告所有溢油事件;

(5)记录溢油事件的日期、时间、地点、溢油量、清理溢油的措施

和防止类似事件发生的措施。

九、便桥临时用电***措施 1.***用电管理制度

①凡使用和操作电动机械的人员,**进行***用电的技术培训教育,了解机电、设备常识,掌握机械性能、操作方法、规范规程,经培训、考核合格后持证上岗。

②人员安排身体健康、精神正常、责任心强的人员从事电工工作,操作电焊机、卷扬机、搅拌机**持证上岗。

③电气设备应有电工进行安装,试运转正常后交操作人员使用,并向操

作人员进行技术交底。

④操作人员相对稳定,不得任意更换。 ⑤用电人员应按规定正确使用绝缘防护用品,电工要持证上岗。 2.***用电措施

①.所有电气设备均应按照铭牌所标示的额定电压和额定功率使用。 ②.多路电源进出线的开关柜和配电箱均采用密封式结构,进线及负荷回路均应标明名称,闸刀表明额定电压值。各开关柜和配电箱均加锁,钥匙由值班电工保管。

③.开关及熔断器是上端接电源,下端接负荷。 ④.不同电压的插销和插座采用不同的结构形式。 ⑤.严禁将电线钩挂在闸刀上或直接插入插座内使用。 ⑥.熔断器的熔丝熔断后应查明原因,在排除故障后方可更换。 ⑦.连接电动机械和电动工具的电气回路均设保护开关或者插座,并不得直接外露。对小型电焊机和振动棒等可移动机具使用橡皮软电缆,并且保证一机一开关。

⑧.使用发电机时,**严格遵守发电机操作规程,并采取必要的倒闸操作程序。每台发电机由专职的电工操作,**在额定功率以下工作,不得超负荷运行。发电机与变压器之间应有完善的闭锁措施。

⑨.工地用电实施三级配电二级保护,所有机械设备实行“三相五线制 ”,执行“一机、一箱、一闸、一漏电保护”处理,把事故隐患消除在萌芽状态。

⑩.保护零线:每一重复接地装置时,接地电阻不大于4Ω,电工应经常

检测接地电阻,以确保接地良好。

⑾.夜间施工时,**在操作区,主要道路、便桥、平台等区域采用一般照明和局部照明措施。灯具采用高压汞灯、高压钠灯或者卤钨灯。

3.用电防火措施

①.导线和电缆的实际载流量不应小于长期工作电流,供电设备不可超过其过负荷能力长时间运行,以防止线路或设备过热。

②.保证电气设备绝缘良好、导电部分连接可靠,定期清扫积尘。 ③.开关、电缆、母线、电流互感器等设备应满足短路热稳定的要求。 ④.应正确使用开关电器,杜绝误操作事故。

⑤.保护装置应正确稳定,操作机构应灵活可靠,防止振动。 ⑥.先断电后灭火。发生电气火灾时应先断电源,而后再扑救。切断电源后可按一般性火灾组织人员扑救,同时向公安消防部门报警。

⑦.如果需要电力部门切断电源,应迅速使用电话联系。

⑧.如遇带电导线断落地面,应划出8~10m的警戒线,以避免跨步触电。 ⑨.带电灭火、应使用不导电的灭火剂。例如二氧化碳、四氯化碳、1211干粉灭火剂。不得使用泡沫灭火剂和喷射水流类导电性灭火剂。灭火器喷咀离10KV带电体不应小于0.4m。

4.生活***用电措施

①.生活区比较独立,采用独立的用电线路。 ②.宿舍内不得使用电炉、电热管等大功率用电器。

③.各用电线路和用电设备安装、维修工作**由电工或维修人员完成,严禁私自拉接电线。

④.办公室、食堂、宿舍等区域无人时**关掉所有的用电设备。 ⑤.驻地和主要通道、公共场所在夜间**有照明措施。

⑥.***员长定期对项目部所有人员进行用电***教育,提高自我防范意识。做到人人会报警、会逃生,会使用消防器材。

5、触电与救护

A、人体触电伤害事故的易发

(1)在保护措施不完善的情况下,易发生人体触电伤害事故。 (2)施工人员违章操作时,易发生人体触电伤害事故。 B、急救方法

(1)首要的措施是使触电者迅速脱离电源。使触电者迅速脱离电源的方法有两种:一种方法是切断电源开关;另一种是用干燥的绝缘木棒、布带等将电源线从触电者身上拨离,或者将触电者拨离电源。

(2)严禁救护者用手直接推、拉和触摸触电者;严禁救护者使用金属物品或其他绝缘性能差的物体(如潮湿的木棒、布带等)接触触电者。

(3)触电者脱离电源后,立即采取急救措施,如人工呼吸法、心脏按摩法。
